На Уч-Курганской ГЭС в Кыргызстане на четверть завершено одновременное обновление первых двух гидроагрегатов. Работы идут в рамках программы модернизации энергосистемы республики, которую реализуют Минэнерго и компания «Электрические станции». Генеральным подрядчиком на этом этапе выступает китайская корпорация CNEEC – сейчас на строительной площадке задействовано 110 специалистов, сообщает пресс-служба министерства.

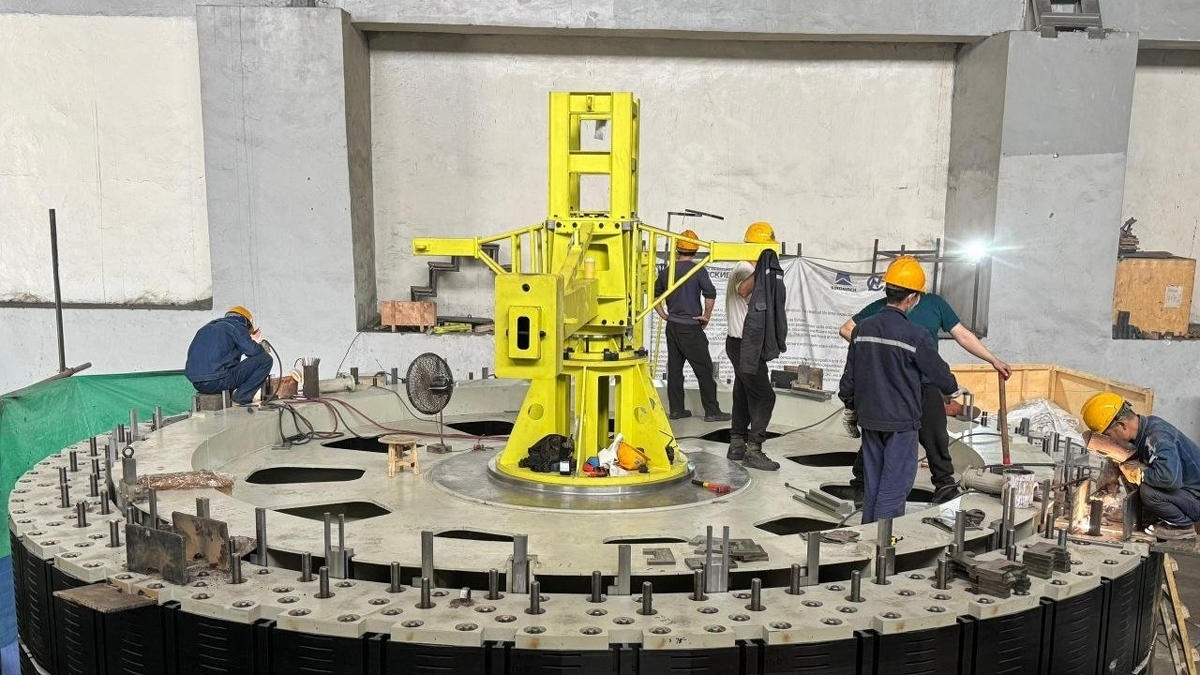

Старое оборудование на обоих гидроагрегатах полностью демонтировано. На первом гидроагрегате инженеры монтируют и центрируют камеру рабочего колеса, а также готовят фундаменты под силовые трансформаторы и вспомогательные системы. На втором агрегате идет сборка ротора перед установкой полюсов, прокладка новых трубопроводов и восстановление спиральной камеры. Металлические поверхности турбинной шахты очищают с помощью лазерных технологий.
Параллельно строители реконструируют гидротехнические сооружения Уч-Курганской ГЭС. В теле плотины ведется цементация – для этого бурятся инженерные скважины. Со стороны верхнего бьефа на отметке 542 метра рабочие демонтируют бетон с аварийно-ремонтных крышек второго агрегата. В нижнем бьефе устанавливаются современные гидроприводы для первичных водозаборных крышек пятого и шестого гидроузлов, после чего начнется наладка системы управления. Старые детали отправляют на склад, освобождая место для подвоза новых агрегатов.
Техническое перевооружение направлено на рост выработки электроэнергии и повышение надежности энергосистемы Кыргызстана. Ранее завершенная модернизация третьего и четвертого гидроагрегатов позволила нарастить мощность Уч-Курганской ГЭС со 180 до 198 МВт. Ввод в эксплуатацию первых двух гидроагрегатов добавит станции еще 18 мегаватт – в результате общая установленная мощность достигнет 216 МВт к концу текущего года.
