Российский энергетический холдинг «Русгидро» рассматривает возможность завершения строительства Крапивинской ГЭС в Кемеровской области, однако реализация проекта напрямую зависит от предоставления мер финансовой поддержки. Глава компании Виктор Хмарин заявил, что для возобновления работ необходимы гарантии возврата вложенных средств. В качестве одного из вариантов рассматривается механизм договоров о предоставлении мощности, который предполагает возврат инвестиций с гарантированной доходностью за счет повышенных платежей оптового рынка, либо иные способы финансирования капитальных затрат.

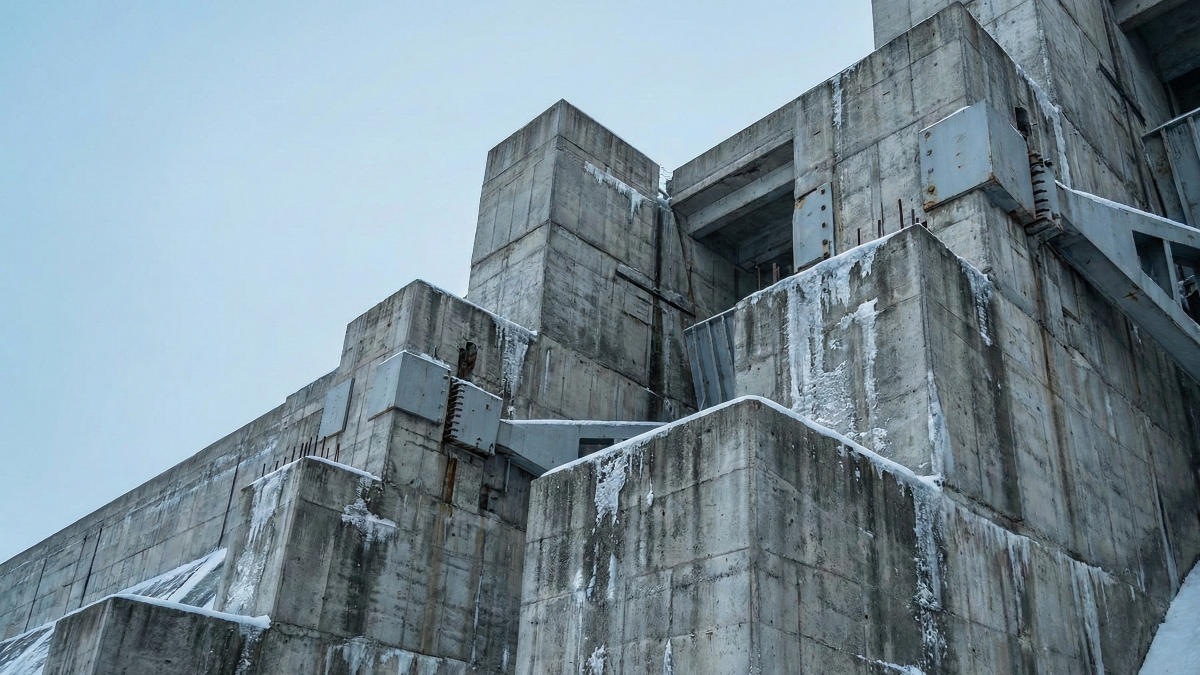

Руководитель компании в беседе с корреспондентом ТАСС подчеркнул, что ключевым фактором является наличие источника финансирования. Уникальность Крапивинской ГЭС заключается в том, что фактически это последний крупный объект гидрогенерации, доставшийся отрасли в наследство от советского периода в незавершенном виде. На момент остановки проекта степень готовности сооружений оценивалась специалистами в 60%.
В текущем году член правления «Русгидро» Роман Бердников уже отмечал готовность группы завершить возведение Крапивинской ГЭС в течение пяти лет. Для старта работ требуется соответствующее правительственное решение о передаче проекта компании. При этом государству предстоит определить источники финансирования не только для достройки самой гидроэлектростанции, но и для проведения масштабных работ по обустройству ложа будущего водохранилища.
История гидроузла на реке Томь насчитывает почти полвека. Строительство станции проектной мощностью 300 МВт стартовало в 1976 году, однако в 1989 году работы были заморожены из-за дефицита финансирования. На сегодняшний день Крапивинская ГЭС остается единственным в России крупным гидроэнергетическим объектом, начатым в советскую эпоху и не введенным в эксплуатацию.
Ранее генерирующая компания и правительство Кузбасса достигали предварительных договоренностей о сотрудничестве. Проект предполагал модернизацию исходного плана: мощность объекта планировалось увеличить с 300 до 345 МВт благодаря использованию современного и более эффективного оборудования.
Интерес к завершению долгостроя проявляли и другие участники рынка. В частности, холдинг «Эн+» совместно с Минэкономразвития России прорабатывал механизмы окупаемости проекта. Представители компании сообщали тогда о подготовке технического задания на генеральное проектирование, рассматривая возможность участия в строительстве.
Финансовая оценка завершения проекта Крапивинской ГЭС неоднократно пересматривалась. В 2021 году Сергей Цивилев, занимавший тогда пост губернатора Кемеровской области, а ныне являющийся министром энергетики РФ, оценивал стоимость достройки гидроэлектростанции в 45 миллиардов рублей. Окончательное решение о схеме финансирования и исполнителе работ пока остается предметом обсуждения на федеральном уровне.
