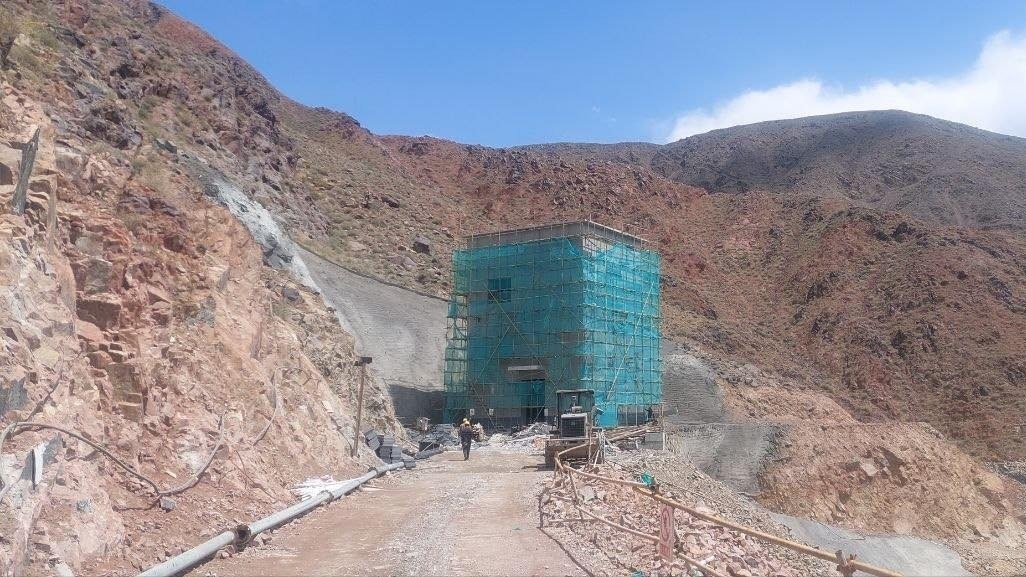

На Орто-Токойской ГЭС в Кыргызстане продолжается монтаж оборудования

Строительство Орто-Токойской гидроэлектростанции мощностью 21 МВт в Кыргызстане перешло в стадию активного монтажа оборудования и подготовки инфраструктуры. По данным министерства энергетики республики, работы на объекте ведутся в соответствии с утвержденным графиком. Новая ГЭС возводится у плотины Орто-Токойского водохранилища, которое играет заметную роль в орошении сельскохозяйственных земель региона.

На Орто-Токойской ГЭС в Кыргызстане продолжается монтаж оборудования

В рамках проекта продолжается прокладка высоковольтной линии электропередачи напряжением 110 кВ. Строители полностью завершили бетонные работы на фундаментах основных пикетов и установили 18 из 26 промежуточных опор. Сейчас на трассе будущей ЛЭП монтируют анкерные конструкции, укладывают контуры заземления и готовят подъездные пути для доставки тяжелой техники.

На самой площадке гидроузла закончено возведение технологического здания над шахтой водоприемника. Рабочие завершили проходку деривационного тоннеля длиной 950 метров – сейчас там монтируют внутреннюю металлическую облицовку и проводят инъектирование цементным раствором для укрепления сводов конструкции.

В главном корпусе ГЭС специалисты завершили центровку ротора гидроагрегата №2 и установили трансформаторы собственных нужд. Внутри здания продолжается монтаж вспомогательных систем, прокладка кабельных линий, а также пусконаладка автоматики и релейной защиты. Параллельно рабочие ведут отделку помещений.

Снаружи гидроузла идет сооружение открытого распределительного устройства напряжением 110 кВ и монтаж систем безопасности. Для предотвращения размыва грунта при эксплуатации станции берега верхнего и нижнего бьефов укрепляют каменной наброской и бетонными конструкциями. Новая гидроэлектростанция строится с целью частично компенсировать дефицит мощности в энергосистеме республики за счет эффективного использования водных ресурсов водохранилища.
