Канадская ГЭС остановилась из-за коррозии: регион перешел на дизельное топливо

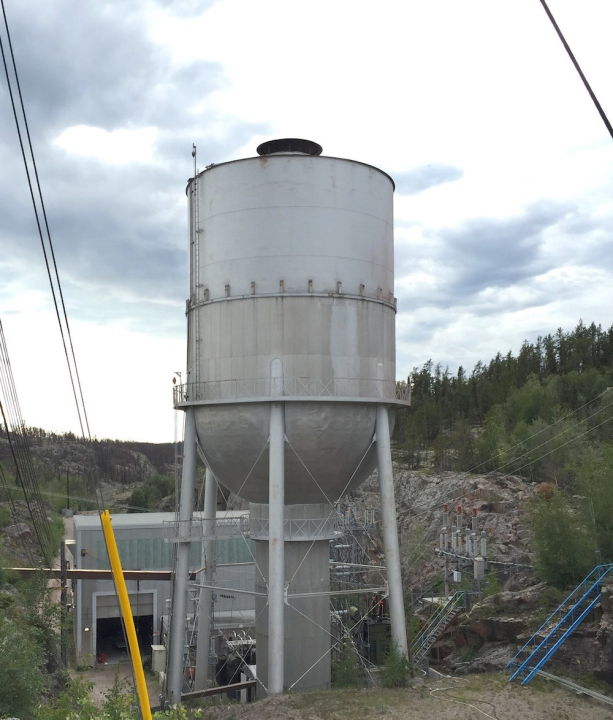

Гидроэлектростанция «Талтсон» в канадском Форт-Смите приостановила работу до начала декабря из-за серьезной коррозии, обнаруженной в уравнительном резервуаре — ключевом элементе, обеспечивающем стабильность работы станции. Как сообщила энергетическая корпорация Северо-Западных территорий (NTPC), проблема, выявленная еще летом, вынудила отключить ГЭС в начале августа. В результате местные населенные пункты полностью переведены на энергоснабжение от дизельных генераторов.

Специалисты NTPC разработали план восстановительных работ, которые, по предварительным оценкам, займут около девяти недель, после чего потребуется еще одна неделя на пусконаладочные мероприятия. Стоимость экстренного ремонта оценивается примерно в 15 миллионов долларов, из которых около 5,2 миллиона долларов составят расходы на топливо для временных дизельных электростанций. Эти меры позволят вернуть ГЭС в строй в кратчайшие сроки.

В компании подчеркнули, что отказ от немедленного ремонта привел бы к куда более серьезным последствиям. В таком случае региону пришлось бы до двух лет использовать дизельное топливо, пока проектировался и устанавливался бы новый резервуар. Такой сценарий обошелся бы бюджету примерно в 80 миллионов долларов, включая затраты на топливо и эксплуатационные расходы. Таким образом, текущий ремонт является наиболее экономически целесообразным решением.

Проведенные работы — это лишь первый этап долгосрочного проекта. «Этот восстановительный проект — первый шаг в более широкой, долгосрочной программе по замене уравнительного резервуара», — заявили в NTPC. В будущем планируется полная замена элемента, причем новый резервуар будет установлен рядом со старым, что позволит минимизировать время простоя станции. Этот проект планируют синхронизировать с заменой подстанции ГЭС для сокращения общих затрат.

Выбранный подход — «ремонт сейчас, замена позже» — не только является самым дешевым, но и «обеспечивает безопасную эксплуатацию, позволяет раньше вернуть регион на гидрогенерацию, сокращает выбросы парниковых газов и уменьшает время простоя ГЭС на втором этапе проекта», — добавили в корпорации. Поскольку стоимость проекта превышает 5 миллионов долларов, NTPC направит запрос на получение соответствующего разрешения в Совет по коммунальным предприятиям.

На время простоя ГЭС компания предпринимает шаги для обеспечения надежности энергосистемы. В города Форт-Смит и Форт-Резольюшен доставляются арендованные генераторы. В Хей-Ривер, после капитального ремонта, в строй вернули самый мощный генератор. Кроме того, NTPC увеличила штат оперативного персонала для обслуживания дизельных установок и ведет расчистку линий электропередачи от ослабленных засухой и пожарами деревьев, чтобы предотвратить аварии после возобновления работы ЛЭП.
