На Уч-Курганской ГЭС проведут параллельную реконструкцию двух гидроагрегатов

На Уч-Курганской ГЭС проведут параллельную реконструкцию двух гидроагрегатов

В Кыргызстане продолжается реализация масштабной программы по обновлению генерирующих мощностей страны. Во исполнение поручения Министерства энергетики республики, направленного на увеличение выработки электроэнергии, активными темпами продвигается проект модернизации Уч-Курганской ГЭС. Работы в рамках Пакета-2 выполняет генеральный подрядчик – компания CNEEC (China National Electric Engineering Co. Ltd.) из Китайской Народной Республики.

Ключевой особенностью предстоящего этапа станет оптимизация графика работ. На 2026 год запланирована параллельная реконструкция сразу двух гидроагрегатов станции – №2 и №1. Такое техническое решение позволит существенно сократить сроки модернизации и повысить общую эффективность реализации проекта. Подготовительные и инженерно-технические мероприятия по обоим узлам уже стартовали.

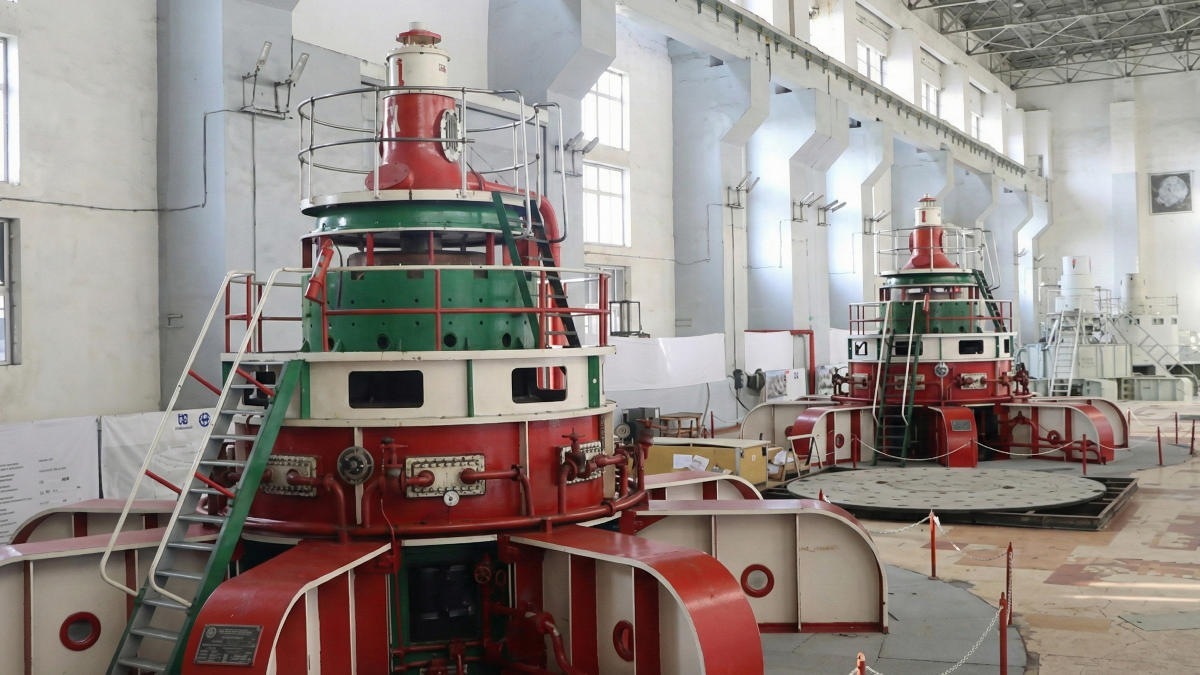

Согласно утвержденному плану, непосредственная реконструкция гидроагрегата №2 начнется 1 февраля 2026 года. Спустя месяц, 1 марта 2026 года, специалисты приступят к работам на гидроагрегате №1. В настоящее время на втором агрегате уже проводятся сварка стержней статора и сборка спиц ротора, сопровождаемая необходимым дефектоскопическим контролем. Одновременно с этими процессами ведется проектно-техническая подготовка по первому агрегату.

В Минэнерго Кыргызской Республики подчеркивают, что все мероприятия осуществляются в строгом соответствии с графиком, техническими регламентами и нормами промышленной безопасности. Стратегия параллельной реконструкции призвана обеспечить поэтапный рост производственных показателей станции. По итогам 2025 года в результате проведенных работ мощность Уч-Курганской ГЭС уже увеличилась на 18 МВт, а завершение этапа 2026 года обеспечит суммарный прирост установленной мощности в 36 МВт.

Комплексная модернизация Уч-Курганской ГЭС нацелена не только на увеличение объемов генерации, но и на повышение надежности гидроэнергетического оборудования. Обновление ключевых узлов должно обеспечить устойчивую, безопасную и долгосрочную эксплуатацию гидроэлектростанции.
