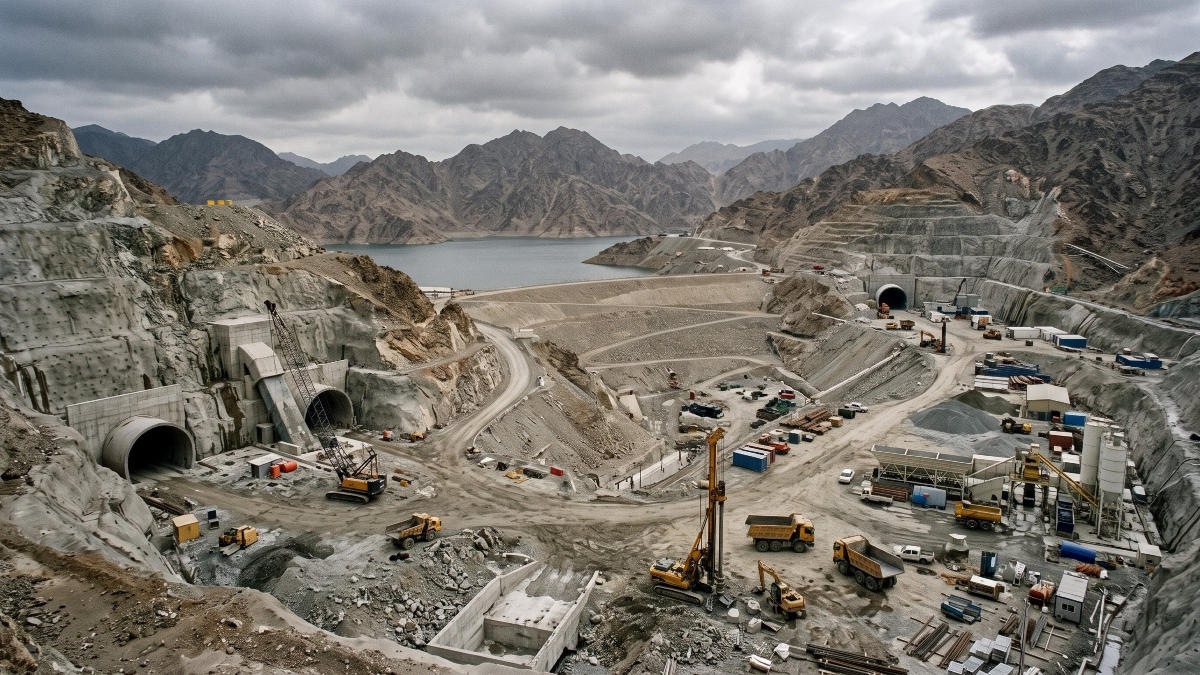

Австралийская государственная энергетическая компания Snowy Hydro отказалась от планов разорвать контракт с основным подрядчиком строительства гидроаккумулирующей электростанции «Сноуи 2.0». Разногласия сторон возникли на фоне двукратного удорожания проекта и низких темпов проходки тоннелей. Итальянская корпорация Webuild сохранила свои позиции в консорциуме Future Generation Joint Venture – смена исполнителя грозила судебными разбирательствами и срывом сроков сдачи объекта.

Изначальная смета строительства, утвержденная в 2018 году, составляла 6,1 млрд австралийских долларов. Спустя пять лет бюджет пересмотрели, увеличив его до 12 млрд долларов. Отчет Национального контрольно-ревизионного управления Австралии показал, что к весне 2026 года расходы достигли 11,1 млрд. Оставшийся лимит финансирования минимален – итоговая стоимость возведения гидроэлектростанции до сих пор не определена.
Для урегулирования конфликта Snowy Hydro и подрядчики изменили коммерческую структуру сделки. Стороны отказались от модели фиксированной цены за проектирование и строительство. Новый договор базируется на системе стимулирования целевых затрат. Такой формат работы подразумевает возмещение расходов подрядчика, что требует жесткого финансового контроля со стороны заказчика. Консорциум, в который помимо Webuild входят австралийская Clough и американская The Lane Construction Corporation, объясняет рост затрат сложными геологическими условиями – подземные работы идут с отставанием от графика.
Инфраструктурный проект в Снежных горах штата Новый Южный Уэльс объединит действующие водохранилища Тантанагара и Талбинго. Строителям предстоит проложить 27 километров водоводов и возвести подземный машинный зал в районе Лобс-Хоул. Там установят шесть обратимых турбин – электромеханическое оборудование для них поставляет компания Voith Hydro. Расширение гидроэнергетического комплекса даст австралийской энергосистеме дополнительные 2200 мегаватт мощности.
Запуск первых агрегатов ГАЭС «Сноуи 2.0» намечен на вторую половину 2027 года, а выход на полную коммерческую эксплуатацию ожидается в декабре 2028 года. Станция будет потреблять излишки энергии от ветровых и солнечных парков в часы минимальной нагрузки и сбрасывать воду для генерации электричества в периоды пикового спроса. Оправданность инвестиций теперь зависит от того, сможет ли подрядчик уложиться в обновленный график – внимание властей к финансовой дисциплине проекта продолжает расти.
